Mở đầu
RCA tốt mà không có CAPA tốt thì hoàn toàn vô nghĩa — giống như chẩn đoán đúng bệnh nhưng không điều trị. CAPA (Corrective Action and Preventive Action — Hành động khắc phục và phòng ngừa) là bước chuyển hóa kết quả phân tích thành thay đổi thực sự trong hệ thống.
ISO 45001:2018 Điều 10.2 yêu cầu sau khi xảy ra sự cố và điều tra nguyên nhân, tổ chức phải: xác định hành động cần thiết để ngăn chặn tái diễn; xem xét hành động với sự tham gia của người lao động; thực hiện các hành động cần thiết; đánh giá hiệu quả của hành động đã thực hiện.
Phân biệt Corrective Action và Preventive Action
Corrective Action (Hành động khắc phục): Giải quyết nguyên nhân gốc rễ của sự cố đã xảy ra, ngăn nó tái diễn.
Preventive Action (Hành động phòng ngừa): Xác định và loại bỏ nguyên nhân của sự cố tiềm tàng chưa xảy ra — ví dụ khi Risk Assessment phát hiện nguy cơ cao cần được kiểm soát trước khi có sự cố.
Trong thực tế điều tra sự cố, hành động khắc phục và phòng ngừa thường được xây dựng song song: khắc phục nguyên nhân đã dẫn đến sự cố cụ thể này, đồng thời ngăn chặn các sự cố tương tự tại các khu vực khác có cùng điều kiện.
Nguyên tắc thiết kế CAPA hiệu quả
Nguyên tắc 1: Nhắm vào nguyên nhân gốc rễ, không phải triệu chứng
Nếu RCA xác định nguyên nhân gốc rễ là "không có tiêu chuẩn đặt hộp thu gom kim tại điểm chăm sóc" — CAPA phải là "xây dựng và ban hành tiêu chuẩn đặt hộp thu gom" chứ không phải "nhắc nhở toàn bộ điều dưỡng cẩn thận hơn".
Nguyên tắc 2: Ưu tiên Engineering Control trước Administrative Control
Một lần nữa áp dụng Hierarchy of Controls. CAPA kỹ thuật (thay đổi thiết bị, thay đổi thiết kế) bền vững hơn CAPA hành chính (đào tạo, nhắc nhở). Đào tạo lại là CAPA hợp lý khi nguyên nhân gốc rễ là thiếu năng lực — nhưng không hiệu quả khi nguyên nhân gốc rễ là thiếu thiết bị hoặc thiết kế tồi.
Nguyên tắc 3: Mỗi CAPA phải có người chịu trách nhiệm và thời hạn
"Sẽ cải thiện quy trình" không phải là CAPA. CAPA chuẩn: "Trưởng khoa Ngoại sẽ xem xét và cập nhật SOP đậy nắp kim an toàn trước ngày 15/7/2026, và báo cáo hoàn thành cho cán bộ OH&S."
Nguyên tắc 4: Phân tầng theo mức độ khẩn cấp
Không phải tất cả CAPA có cùng mức ưu tiên. Phân loại:
- Khẩn cấp (trong 24–48 giờ): Nguy cơ cao, dễ thực hiện ngay — ví dụ: di chuyển hộp thu gom đến vị trí đúng
- Ngắn hạn (trong 1–4 tuần): Cần lên kế hoạch nhưng không cần đầu tư lớn — ví dụ: cập nhật SOP, đào tạo nhóm
- Dài hạn (1–3 tháng): Đòi hỏi nguồn lực hoặc phê duyệt — ví dụ: mua thiết bị, cải tạo khu vực
Cấu trúc bảng CAPA
| # | Nguyên nhân gốc rễ | Hành động CAPA | Loại (C/E/A) | Người chịu TN | Thời hạn | Trạng thái |
|---|---|---|---|---|---|---|
| 1 | Không có tiêu chuẩn vị trí hộp thu gom | Soạn và ban hành tiêu chuẩn đặt hộp trong SOP thay băng | A | Trưởng phòng ĐD | 15/7 | Đang thực hiện |
| 2 | Kim an toàn tự thu chưa được mua | Đề xuất mua kim an toàn cho tất cả thủ thuật tiêm | E | Cán bộ OH&S | 30/7 | Chờ phê duyệt |
| 3 | Hộp thu gom đặt sai vị trí hiện tại | Di chuyển hộp đến sát điểm thực hiện thủ thuật | E | Trưởng khoa Nội | Ngay lập tức | Hoàn thành |
Loại C=Correction (sửa ngay), E=Engineering Control, A=Administrative Control

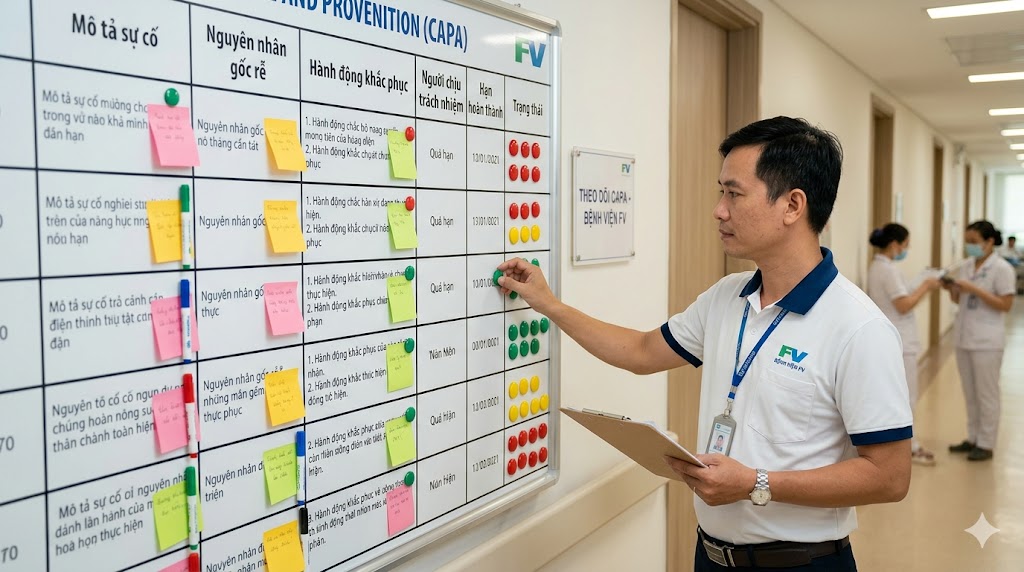

Theo dõi CAPA đến hoàn thành
Đây là điểm thường bị bỏ sót nhất. CAPA được giao nhưng không ai theo dõi xem đã thực hiện chưa — kết quả là sự cố tái diễn và "tại sao lại giống lần trước?"
Hệ thống theo dõi CAPA cần:
- Danh sách CAPA với trạng thái được cập nhật tuần/tháng
- Người chịu trách nhiệm theo dõi (cán bộ OH&S)
- Thông báo nhắc nhở trước thời hạn (ví dụ: nhắc trước 1 tuần)
- Báo cáo CAPA quá hạn lên OH&S Committee
- Xác nhận hoàn thành: người chịu trách nhiệm xác nhận bằng văn bản hoặc bằng chứng cụ thể
Xác nhận hiệu quả CAPA
ISO 45001:2018 Điều 10.2 yêu cầu đánh giá hiệu quả của hành động đã thực hiện. Điều này nghĩa là: sau khi CAPA được triển khai, kiểm tra xem nguyên nhân gốc rễ có thực sự được giải quyết không.
Phương pháp xác nhận:
- Quan sát thực địa: Kiểm tra hộp thu gom đã ở vị trí mới chưa, SOP mới đã được dán ở đâu
- Phỏng vấn nhân viên: Nhân viên có biết về thay đổi không? Có tuân thủ không?
- Dữ liệu: Trong 3–6 tháng sau CAPA, sự cố tương tự có giảm không?
Nếu xác nhận cho thấy CAPA chưa hiệu quả, cần phân tích lại: nguyên nhân gốc rễ ban đầu có đúng không? CAPA có được thực hiện đúng như thiết kế không?
Kết luận
CAPA là điểm cuối của chu trình điều tra sự cố — nhưng cũng là điểm bắt đầu của cải tiến hệ thống. CAPA được thiết kế tốt, theo dõi đến hoàn thành, và xác nhận hiệu quả sẽ thực sự thay đổi hệ thống và giảm sự cố. CAPA chỉ trên giấy là lãng phí toàn bộ công sức điều tra trước đó.
